Erneuerung Eisenbahnbrücken Krefelder Hafenbahn und Hausbend

Das Projekt

Steckbrief

  • Ort: Krefeld-Linn
  • Baumaßnahme: Brücke
  • Projektstand: in Bau
  • Baubeginn: 4. Quartal 2023
  • Inbetriebnahme: 2. Quartal 2027

Die Eisenbahnbrücken über die ehemalige Krefelder Hafenbahn (heute: Krefelder Promenade) und über die Straße Hausbend in Krefeld-Linn hatten das Ende ih­rer tech­ni­schen Nutzungsdauer er­reicht und werden da­her durch die DB er­neu­ert.

Die beiden Brücken überführen insgesamt sechs Gleise. Um die Befahrbarkeit der betriebsnotwendigen Gleise sicherzustellen, werden die Überführungen erneuert.

Im Zuge der Erneuerung der Eisenbahnbrücke der Kre­fel­der Ha­fen­bahn wurde auch die Überführung über den Linner Mühlenbach erneuert.

Um die Einschränkungen durch die Bauarbeiten möglichst gering zu halten wurden beide Bauprojekte gebündelt umgesetzt.

Zeitplan

Für die Umsetzung  beider Projekte wurden Sperrpausen benötigt. Sperrpausen sind Zeiten, in denen an diesem Streckenabschnitt keine Züge fahren.
In den geplanten Sperrpausen fanden die Baumaßnahmen gebündelt an beiden Brücken statt.

Krefelder Hafenbahn:

  • Dezember 2023

    Baubeginn

  • Januar bis Februar 2024 (1. Sperrpause)

    Einbringen erforderlicher Verbauten im Gleisbereich +  Kabeltiefbau

  • Mai/Juni 2024

    Verrohrung Linner Mühlenbach

  • Juni 2024 (2. Sperrpause)

    Neubau Oberleitungsmaste + Beginn Erstellung Durchlass Linner Mühlenbach

  • Oktober bis November 2024 (3. Sperrpause)

    Erneuerung der Eisenbahnbrücke Hafenbahn

    Inbetriebnahme

  • vsl. März 2025 und 2027

    Restarbeiten

Hausbend:

  • Dezember 2023

    Baubeginn

  • Januar bis Februar 2024 (1. Sperrpause)

    Einbringen der Bohrpfähle im Gleisbereich

  • Juni 2024 (2. Sperrpause)

    Abbruch von drei Überbauten Ost + Einbau von drei Hilfsbrücken und zwei Kabelhilfsbrücken

  • Oktober bis November 2024 (3. Sperrpause)

    Abbruch von drei Überbauten West + Einbau drei Hilfsbrücken



  • Mai bis Juni 2026

    Vorbereitende Arbeiten für die Herstellung der neuen Widerlager

  • Juli bis Dezember 2026

    Herstellung des neuen Widerlagers Süd

  • August 2026 bis Februar 2027

    Herstellung des neuen Widerlagers Nord

  • März bis Mai 2027

    Hauptarbeiten, u. a. Einfahren der neuen Brücken und Inbetriebnahme

Aktuelles

Keine Einträge vorhanden

Einschränkungen

Ab dem 18. Mai ist der Straßenverkehr im Baubereich der Eisenbahnbrücke „Hausbend“ durch Straßensperrungen betroffen. Aufgrund der längeren parallelen Arbeiten an beiden Widerlagern ist die Vollsperrung der Straße „Hausbend“ ab dem 30.06.2026 unumgänglich. Eine örtliche Umleitung wurde ausgeschildert.

Während der Vollsperrung der „Hausbend“ ist die Krefelder Hafenbahn für Radfahrer:innen und Fußgänger:innen in diesem Jahr (2026) weiterhin befahrbar und nicht gesperrt.

Mediathek

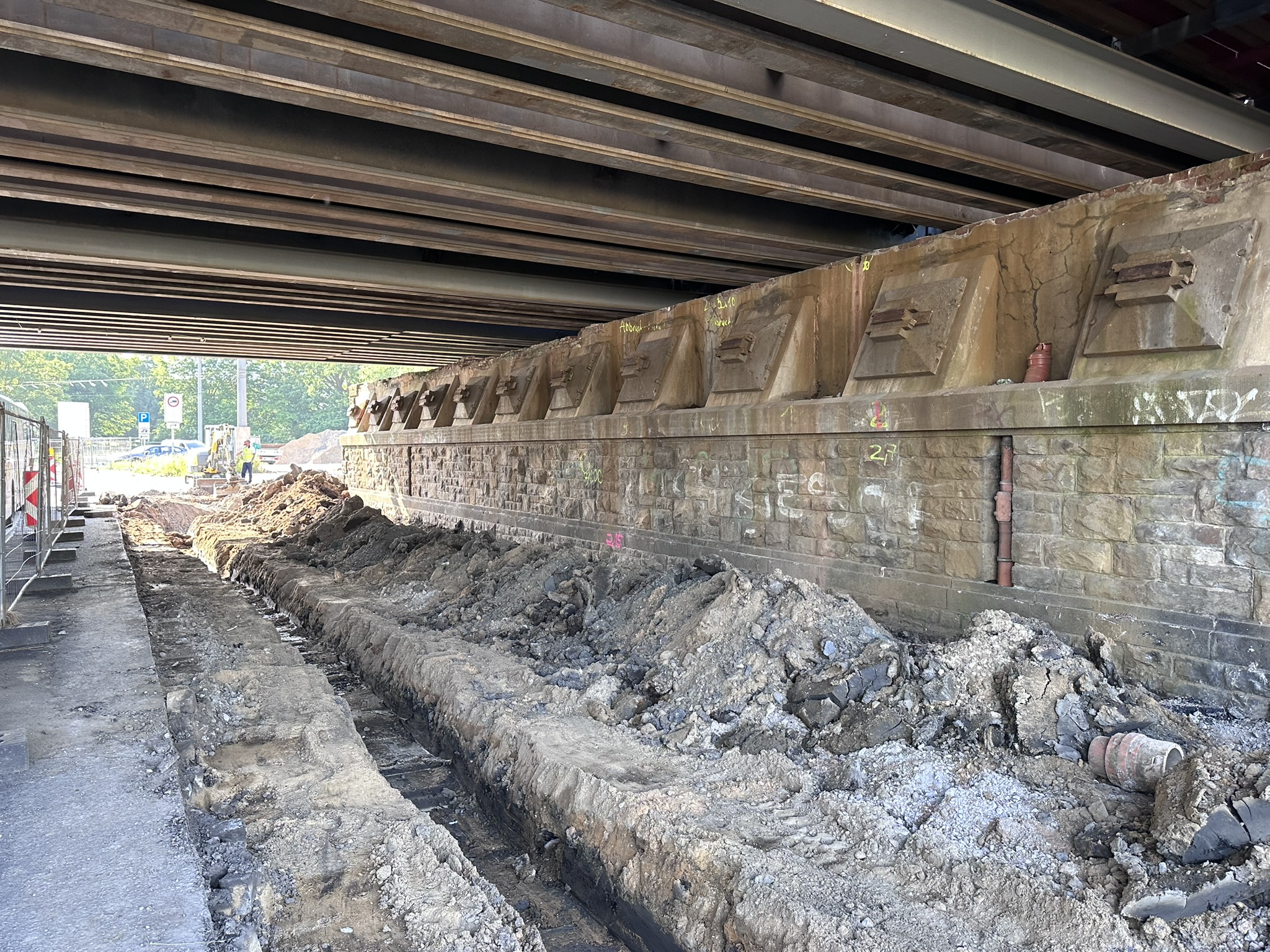

Bauarbeiten an der Eisenbahnbrücke Hausbend in Krefeld
02.06.2026
Bauarbeiten an der Eisenbahnbrücke Hausbend in Krefeld
© DB InfraGO AG
Bauarbeiten an der Eisenbahnbrücke Hausbend in Krefeld
02.06.2026
Bauarbeiten an der Eisenbahnbrücke Hausbend in Krefeld
© DB InfraGO AG
Bauarbeiten Krefelder Hafenbahn
28.10.2024
Bauarbeiten Krefelder Hafenbahn
© DB InfraGO AG

Kontakt

Team Bahnbau in NRW

Infrastrukturprojekte West
DB InfraGO AG

Haben Sie Fragen zum Projekt? Dann können Sie uns gern kontaktieren:

bahnbau-nrw@deutschebahn.com
