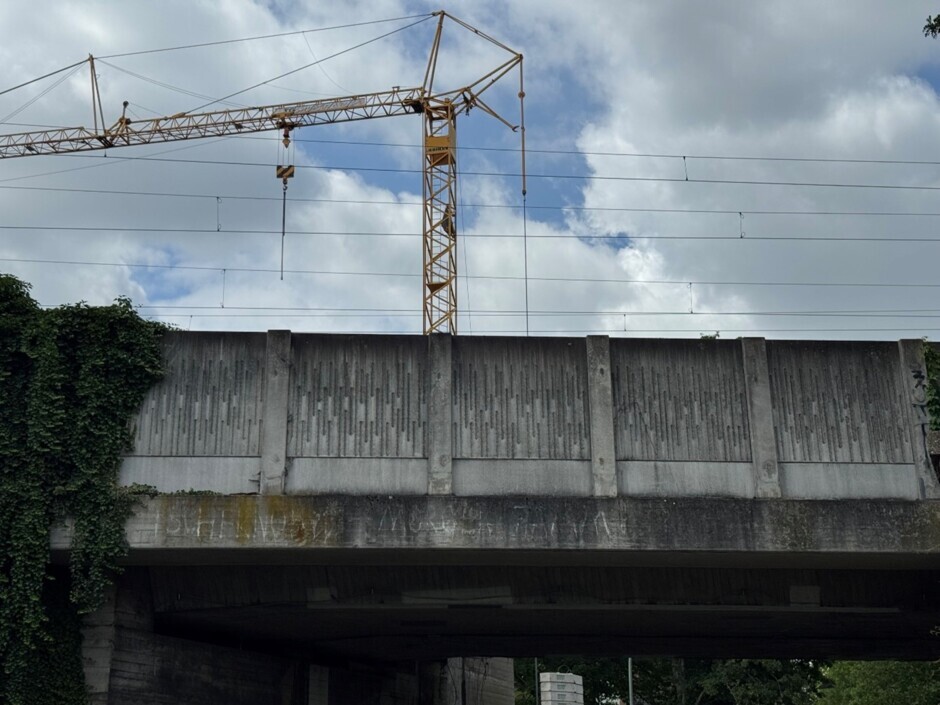

Erneuerung Eisenbahnbrücke Langendreerstraße in Bochum

Das Projekt

Steckbrief

  • Ort: Bochum
  • Baumaßnahme: Brücke
  • Projektstand: in Bau
  • Baubeginn: Juni 2025
  • Inbetriebnahme: Vsl. Dezember 2025

Die Deutsche Bahn erneuert die zweigleisige Eisenbahnbrücke über die Langendreerstraße in Bochum. Die Erneuerung ist aufgrund des Zustandes der bestehenden Brücke erforderlich. Durch den vollständigen Ersatz der alten Brücke durch ein neues Bauwerk kann ein pünktlicher, betriebssicherer und zukunftsfähiger Eisenbahnbetrieb gewährleistet werden.

Das neue Bauwerk wird zunächst auf der Baustelleneinrichtungsfläche vorgefertigt und anschließend in seine endgültige Lage verschoben. Die neue Eisenbahnbrücke wird als Stahlbeton-Halbrahmen mit Flachgründung und einer lichten Weite von 11,95 m realisiert.

Zeitplan

  • Juni 2025

    Vorarbeiten

  • Juli bis Oktober 2025

    Vorfertigung der neuen Eisenbahnbrücke

  • November 2025

    Brückeneinschub

  • Dezember 2025

    Vsl. Inbetriebnahme

Aktuelles

Einschränkungen

Aufgrund der Bauarbeiten zur Erneuerung der Eisenbahnbrücke kann es in der Zeit vom 17. November, 5 Uhr bis 10. Dezember, 21 Uhr durchgehend zu Lärmbelästigungen kommen wird. Die Arbeiten finden sowohl tagsüber statt als auch nachts in der Zeit von 22 bis 6 Uhr statt.

Damit der Zugverkehr so wenig wie möglich beeinträchtigt wird, können diese Arbeiten nur in einer Sperrpause für den Bahnbetrieb durchgeführt werden. Das heißt, dass die Eisenbahnstrecke im Zeitraum der Bauarbeiten in beide Richtungen gesperrt ist. Alle Fahrplanänderungen werden in den Auskunfts- und Buchungssystem abrufbar sein sowie über Aushänge an den Bahnsteigen bekannt gegeben. Außerdem sind sie unter: bahn.de/service/fahrplaene sowie unter: zuginfo.nrw abrufbar.

Damit die Bauarbeiten durchgeführt werden können, ist außerdem die Langendreer Straße im Bereich der Eisenbahnbrücke bis voraussichtlich 20. Dezember 2025 für alle Verkehrsteilnehmer:innen gesperrt. Entsprechende Umleitungen sind vor Ort ausgeschildert.

Mediathek

02.12.2025
Neue Eisenbahnbrücke in ihrer Endlage
© DB InfraGO AG
02.12.2025
Einfahren der neuen Eisenbahnbrücke
© DB InfraGO AG
02.12.2025
Einfahren der neuen Eisenbahnbrücke mittels SPMT-Großmaschine („Tausendfüßler“)
© DB InfraGO AG
02.12.2025
Einfahren der neuen Eisenbahnbrücke mittels SPMT-Großmaschine („Tausendfüßler“)
© DB InfraGO AG
02.12.2025
Baustelle der Eisenbahnbrücke Langendreerstraße
© B+H Bau GmbH
20.11.2025
Abbruch der alten Eisenbahnbrücke
© Projektwärts
20.11.2025
Abbruch der alten Eisenbahnbrücke
© Projektwärts
23.09.2025
Präsentation zur Baumaßnahme

Online-Bürgerinformationsveranstaltung am 22. September 2025

© DB InfraGO AG
24.09.2025
Umleitungskonzept

Wir behalten uns vor, das Umleitungskonzept bei Bedarf in geringem Umfang anzupassen.

© DB InfraGO AG
30.09.2025
Fragen und Antworten

Online-Bürgerinformationsveranstaltung am 22. September 2025

© DB InfraGO AG

Kontakt

Corinna Olszok und Madeleine Mouanga

Infrastrukturprojekte West
DB InfraGO AG

Haben Sie Fragen zum Projekt? Dann können Sie uns gern kontaktieren:

bahnbau-nrw@deutschebahn.com
